Хід будівництва, 01.08.2026

Ділимось останніми новинами з будмайданчика за липень 2026

Будинок №3, секція 1:

  • Продовжуються роботи по оздобленню лобі, виконано малярні роботи – 80%;
  • Завершена широкоформатна плитка на стінах - 100%

Будинок №3, секція 2:

  • Продовжуються роботи по оздобленню лобі, виконано малярні роботи – 70%

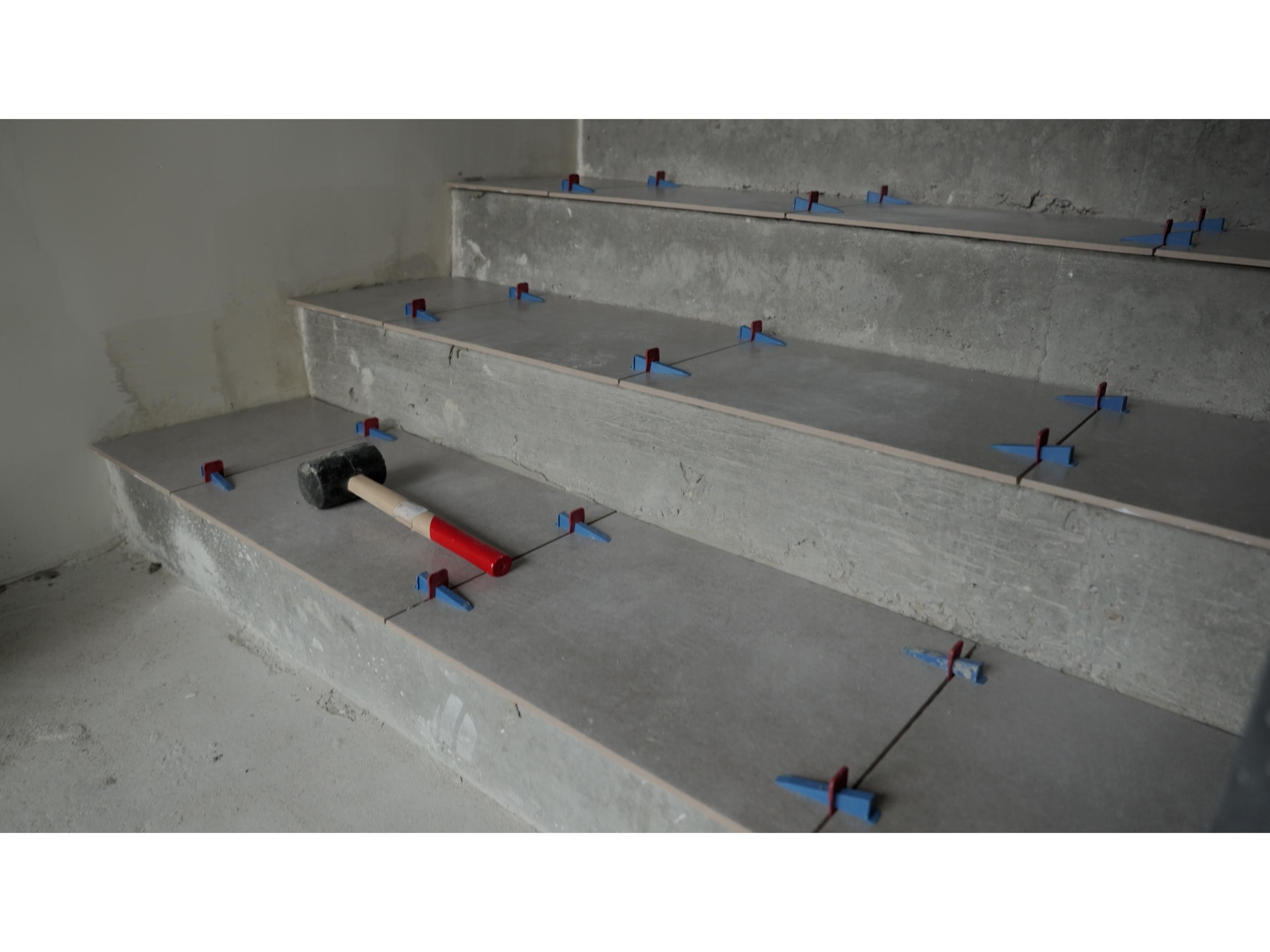

  • Оздоблення сходів, укладання плитки на сходи – 80%

Будинок №3, секція 3:

  • Продовжуються роботи по оздобленню лобі, виконано малярні роботи – 50%; широкоформатна плитка на стінах -95%,
  • Завершено укладання плитки на підлогу – 100%
  • Завершено фарбування стін та стель сходових клітин –100%

РП

Продовжуються роботи з будівництва  РП (розподільчого пункту):

  • виконуються роботи з влаштування навісного фасаду – 90%,
  • завершено внутрішнє оздоблення та монтаж металоконструкцій, виконані заходи с шумозахисту.

Паркінг

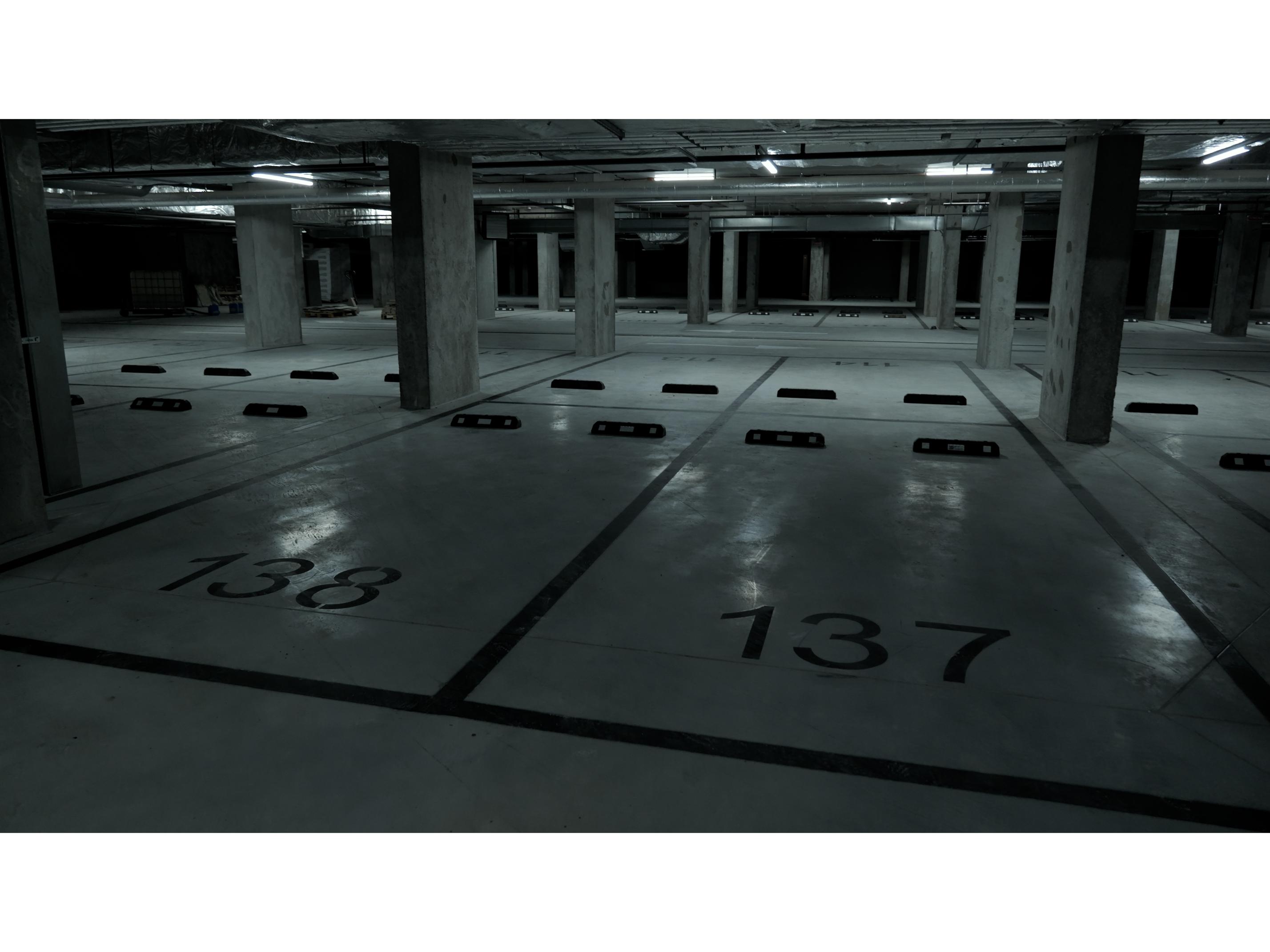

  • Виконано 90% розмітки паркінгу, монтаж колесовідбійників – 95%, виконано монтаж теплових завіс – 80%

Благоустрій та зовнішні інженерні мережі

  • Виконуються роботи з улаштування благоустрою Зони 1 та Зони 2.
  • Виконуються роботи по влаштуванню внутрішньомайданчикових мереж водопостачання, побутової та дощової каналізації – 95%
  • Виконуються роботи з зовнішніх мереж водопостачання по Тех. умовам Київводоканалу – 20%
  • Завершено прокладання трубно-кабельної каналізації для кабелів 0,4 кВ – 100%

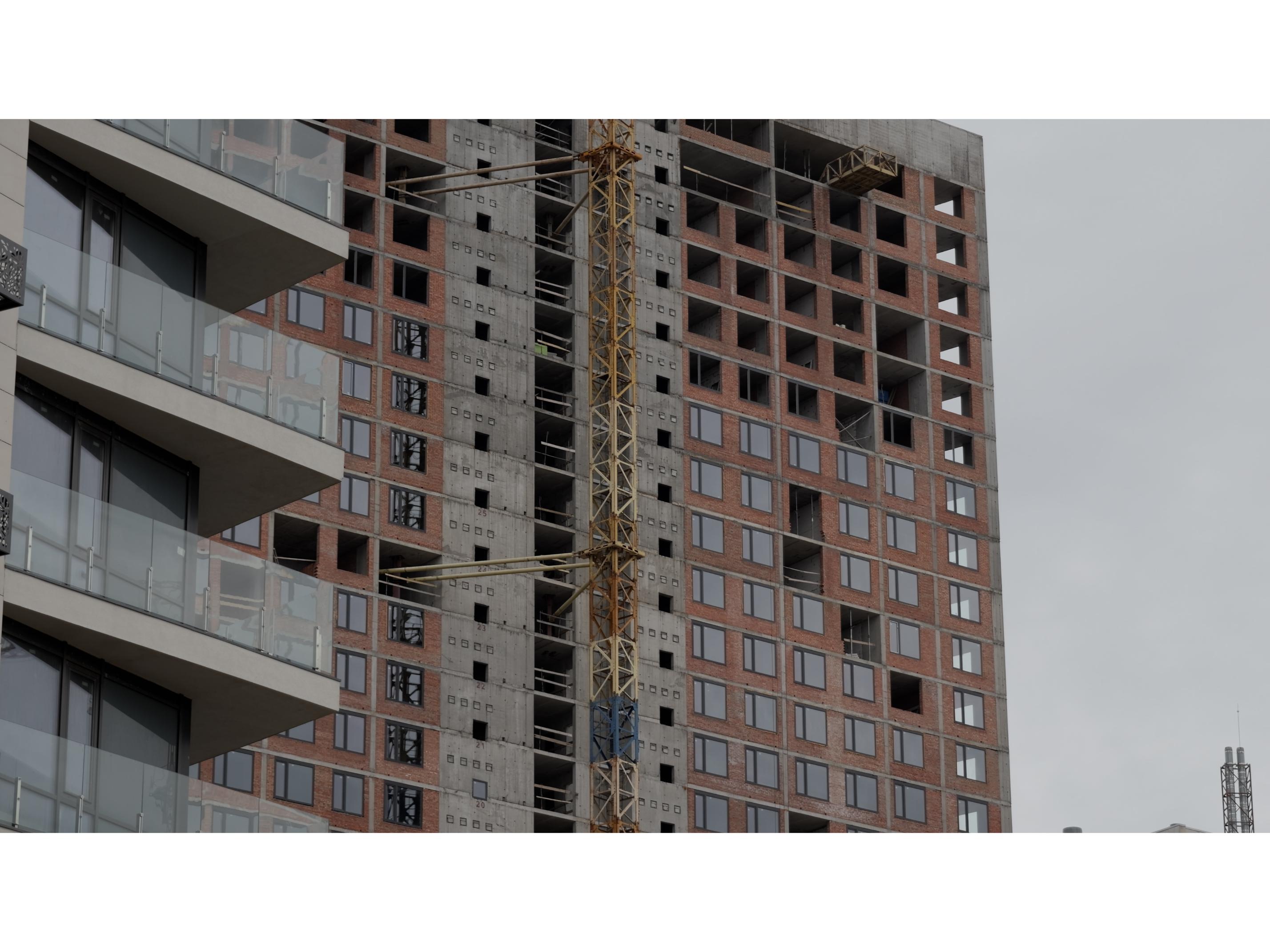

Будинок №4, секція 1

  • Виконуються роботи з монтажу ПВХ вікон - 65%

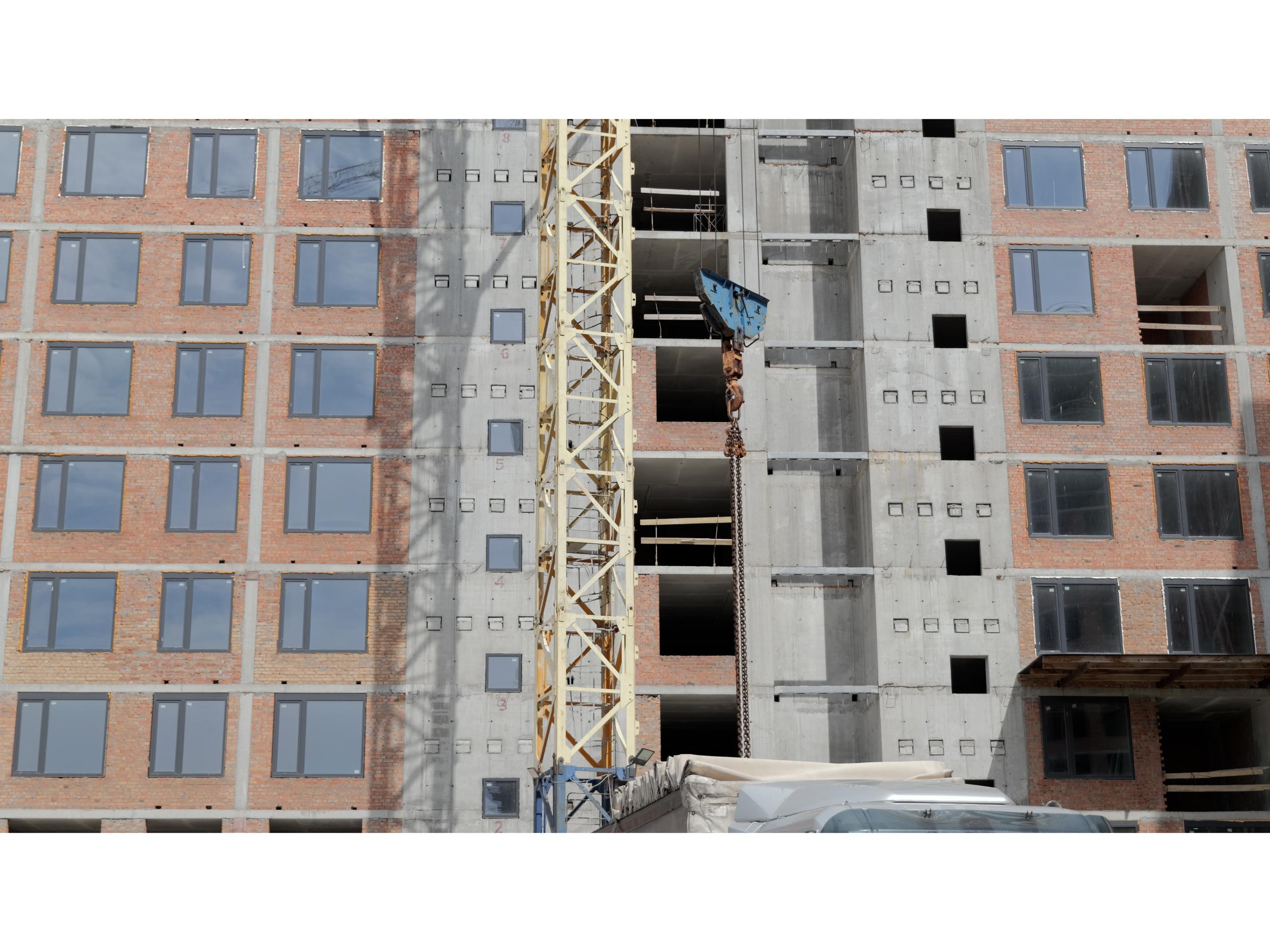

  • Виконуються роботи з улаштування монолітних конструкцій пож. поясу (16 поверх) -30%
  • Монолітні роботи на покрівлі – 50%

  • Цегляна кладка 34 поверх – 80%

Будинок №4, секція 2

  • Цегляна кладка на покрівлі – 85%
  • Монтаж ПВХ конструкцій – 10%

Будинок №4, секція 4

  • Виконуються роботи з улаштування монолітних конструкцій паркінгу та підпірних стін
  • Гідроізоляція стін паркінгу

Будинок №4, секція 5

  • Виконуються роботи з улаштування монолітних конструкцій паркінгу та підпірних стін
  • Гідроізоляція стін паркінгу
  • Цегляна кладка виконано по 8 повер
/
